Quando: | 2022 – 2023 |
Committente: | Regione Marche |
Cosa: | Lavori di manutenzione straordinaria del Ponte per l’attraversamento del torrente Fiumicello in località Passatempo |
Prestazione: | Lavori di manutenzione straordinaria del Ponte per l’attraversamento del torrente Fiumicello in località Passatempo |
Dove: | Comune di Osimo (AN), località Passatempo, Strada Septempedana SP361 |
Professionisti/Collaboratori: | Ing. Andrea Barocci, Ing. Valentina Amadei, Ing. Monica Evangelisti, Ing. Francesco Paolo Colapinto, Ing. Alberto Diotallevi |
Descrizione

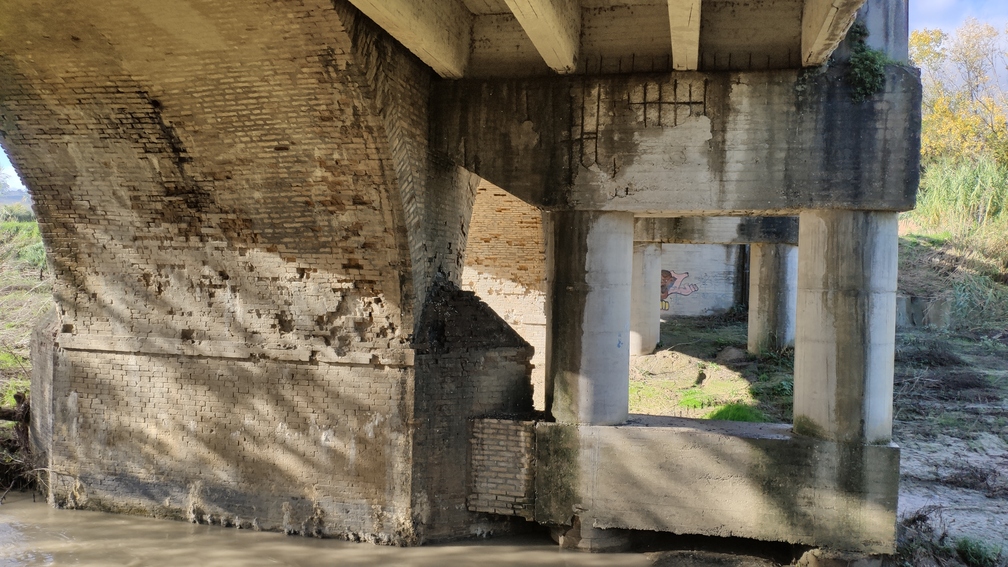

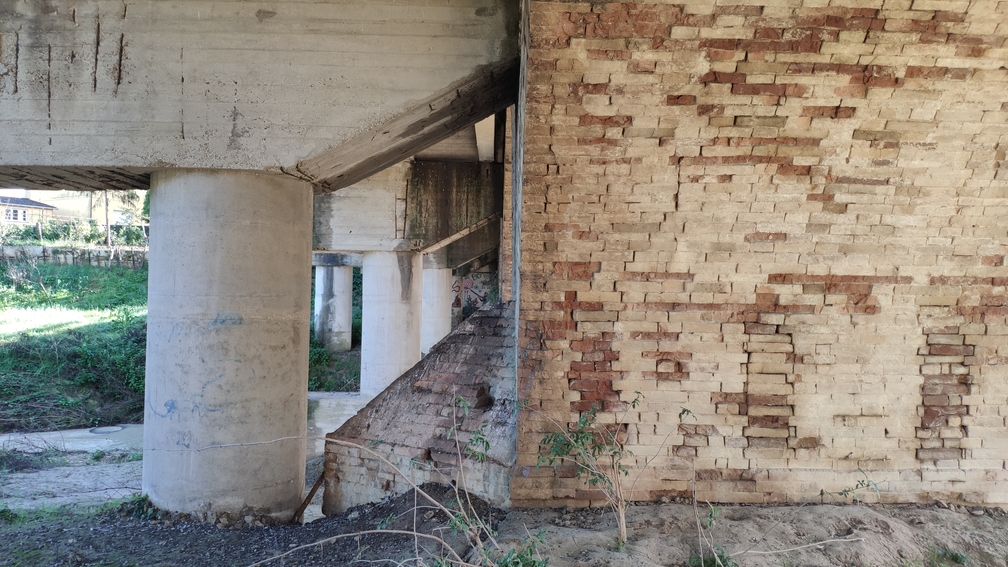

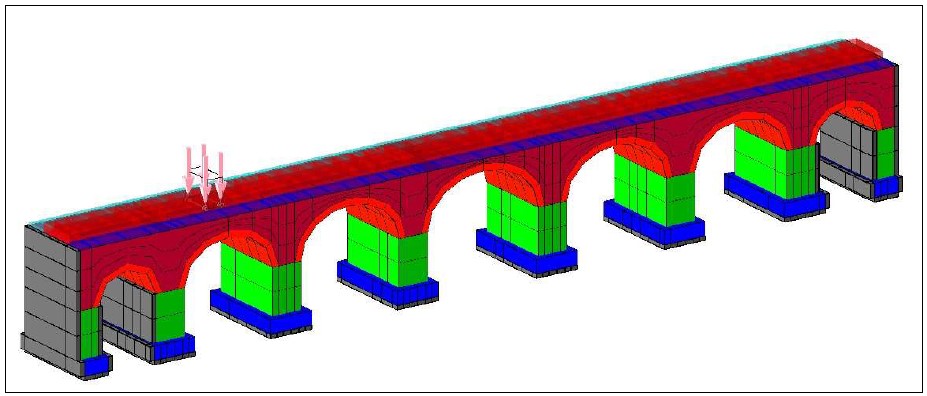

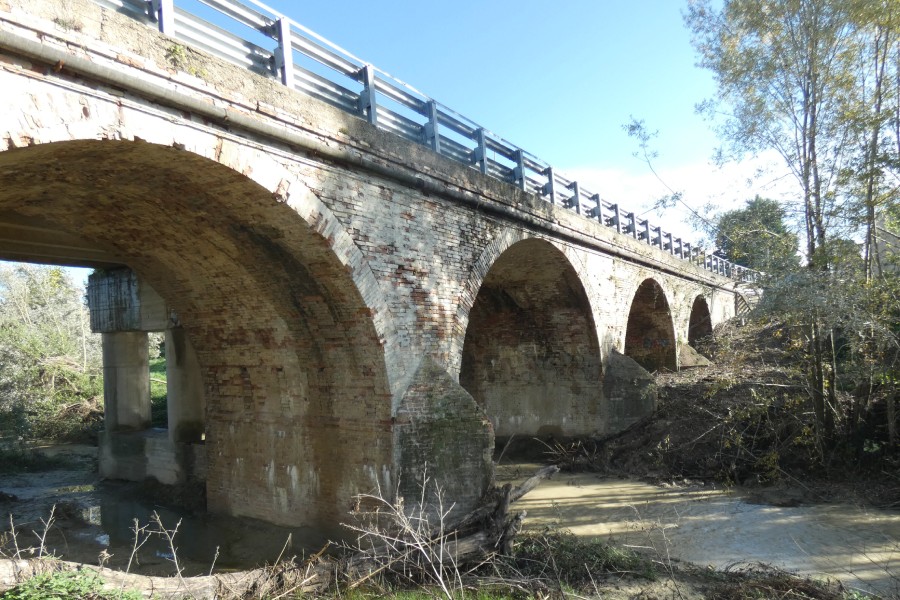

Il ponte in Strada Septempedana (SP361) in località Passatempo presenta uno sviluppo longitudinale di circa 55 m. La struttura ha una composizione singolare: è costituita da una porzione (lato monte) realizzata con sistema costruttivo ad archi in muratura alla quale in un secondo momento è stata affiancata una struttura (lato valle) con impalcato a graticcio in calcestruzzo armato con schema appoggio – appoggio.

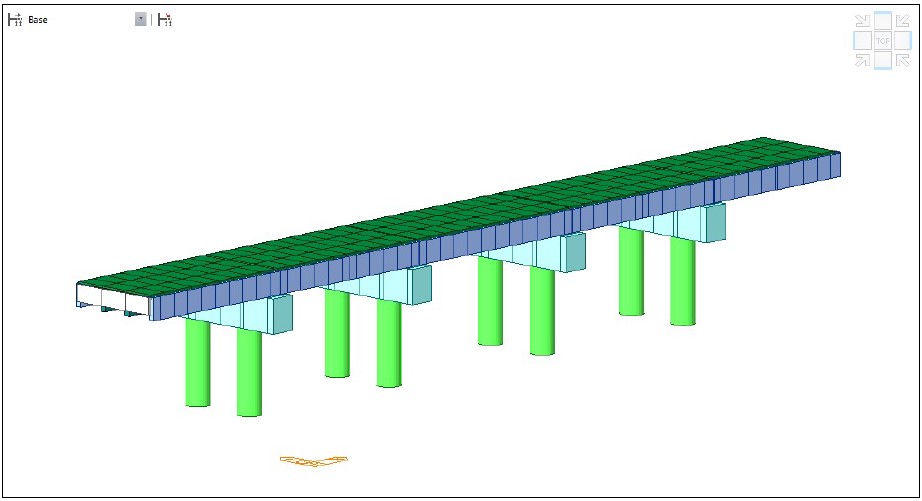

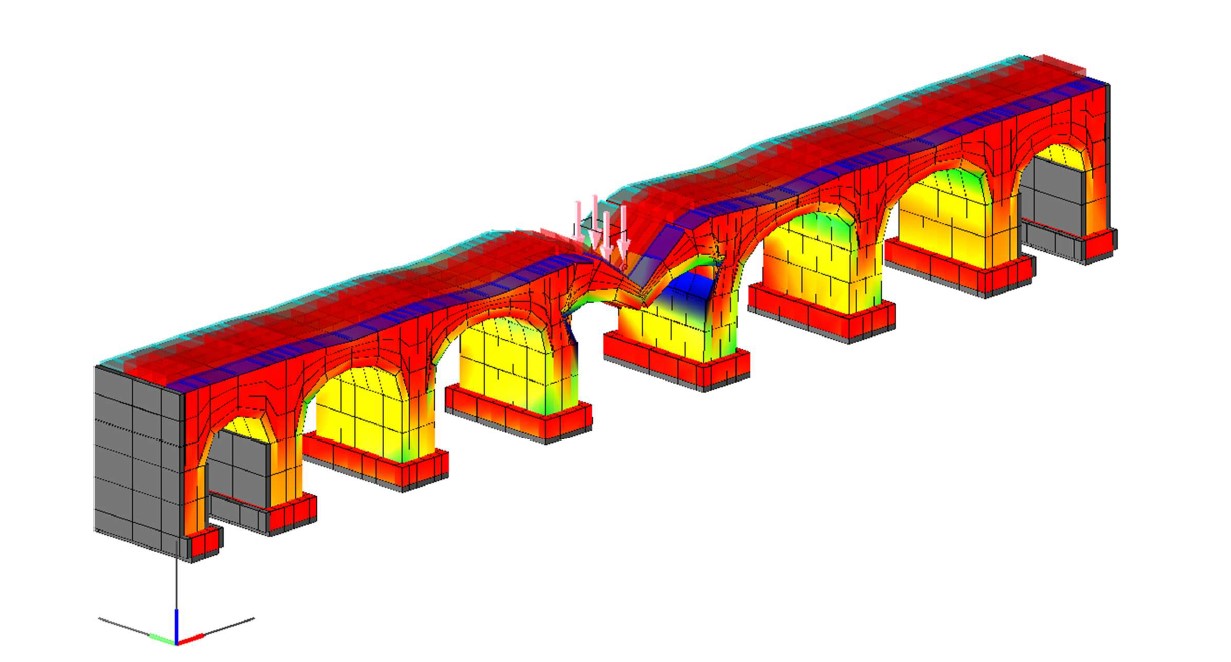

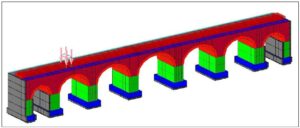

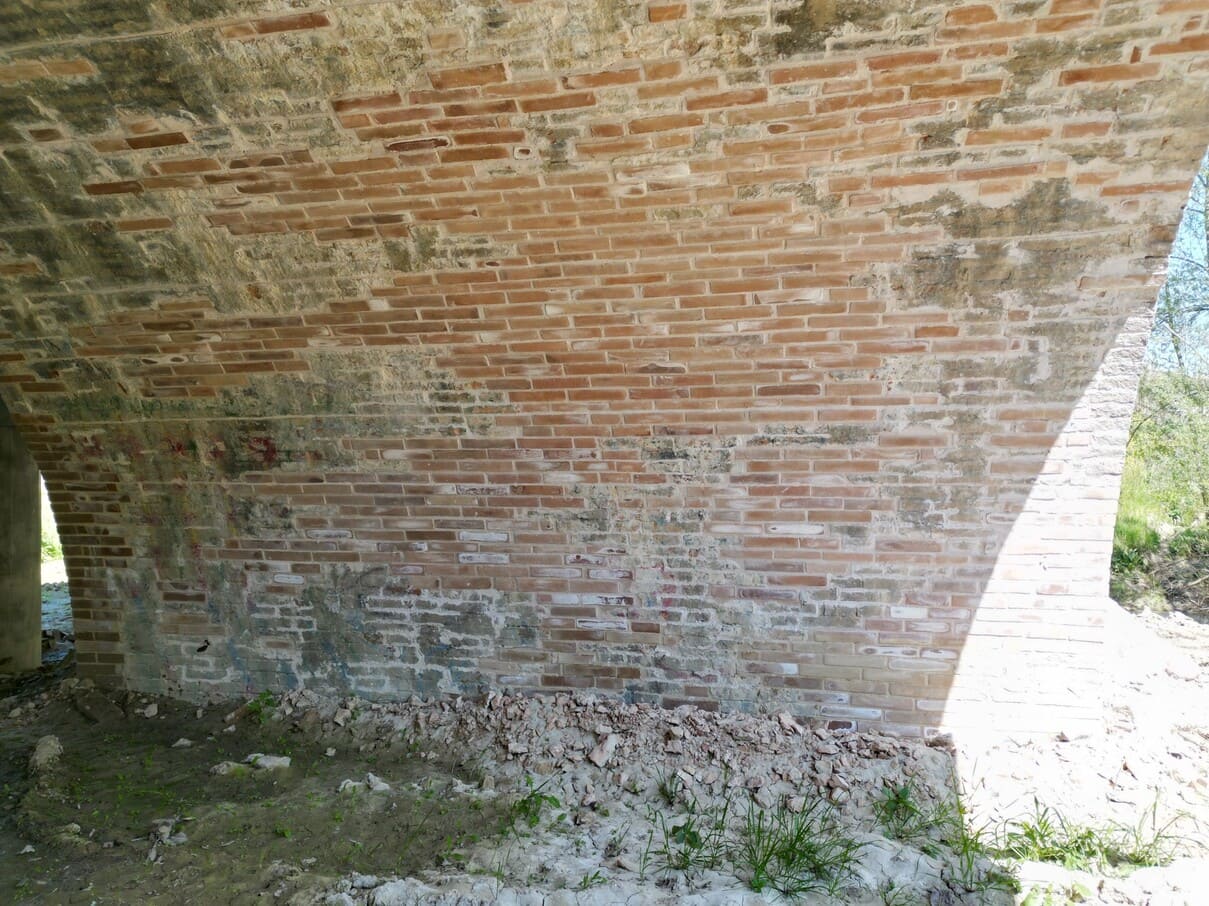

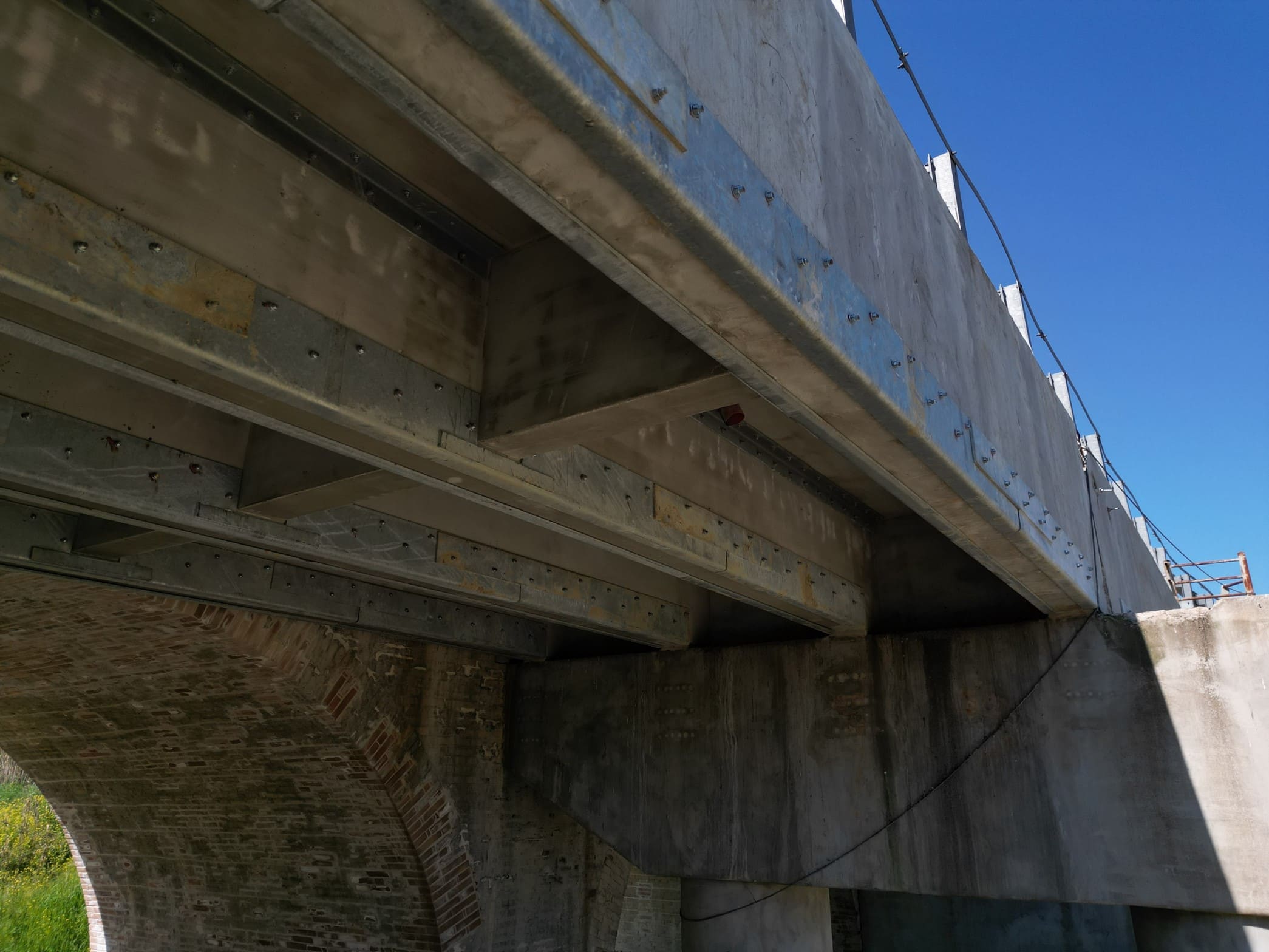

La porzione di ponte in muratura è costituita da 7 archi di cui due risultano essere chiusi. La struttura in c.a. è costituita da 5 campate, ciascuna delle quali presenta 4 travi longitudinali poste ad interasse di 1,65 m. Le travi presentano tutte la medesima sezione rettangolare collegate trasversalmente mediante una soletta collaborante in c.a. e 3 traversi per ogni campata.

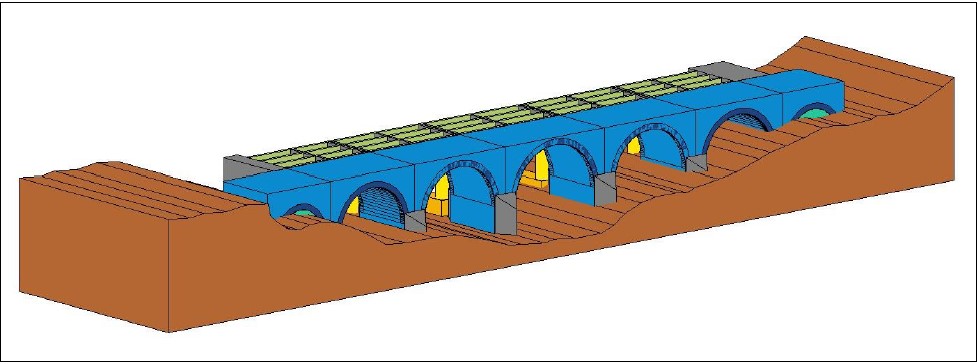

La prestazione di IDS – Ingegneria delle strutture è suddivisa in tre fasi:

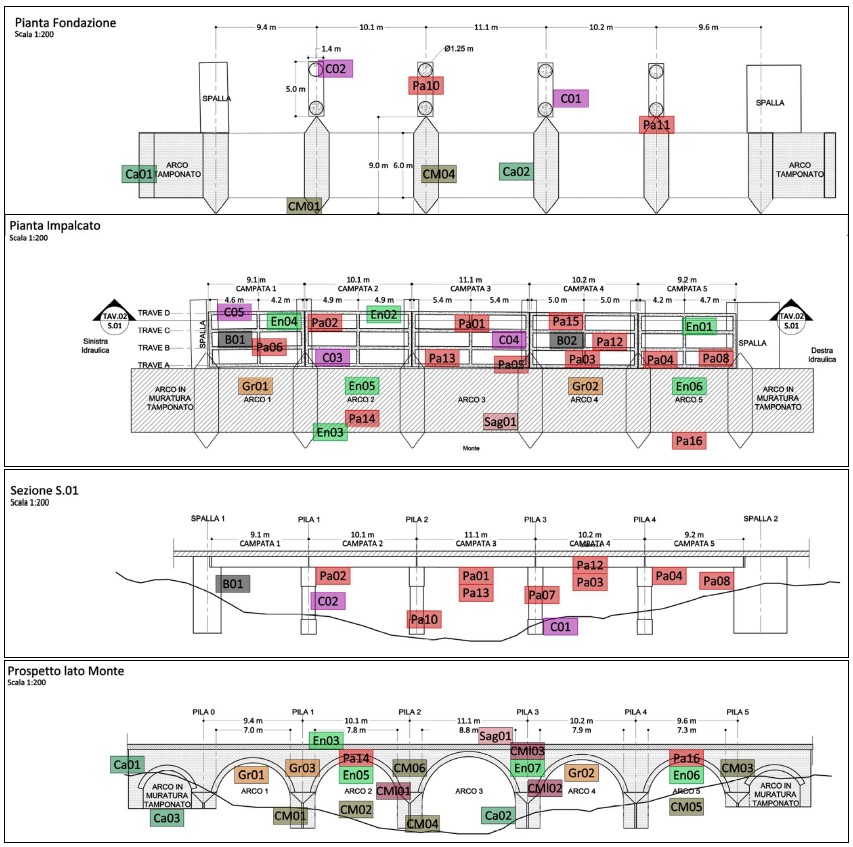

- Fase 1: Ispezione visiva, rilievo geometrico strutturale, determinazione della classe di attenzione a sensi delle “Linee guida per la classificazione e gestione del rischio, la valutazione della sicurezza ed il monitoraggio dei ponti esistenti” del 2020 e definizione della campagna di indagini strutturali da eseguirsi;

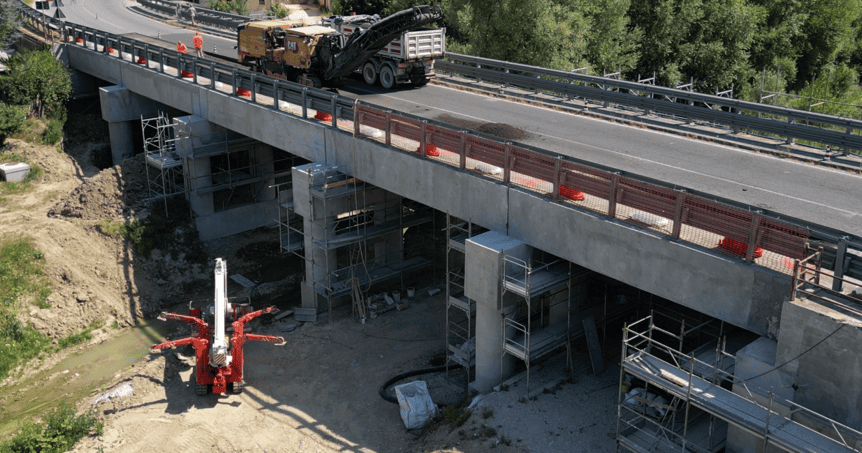

- Fase 2: Redazione della valutazione di sicurezza e progettazione definitiva degli interventi di manutenzione straordinaria;

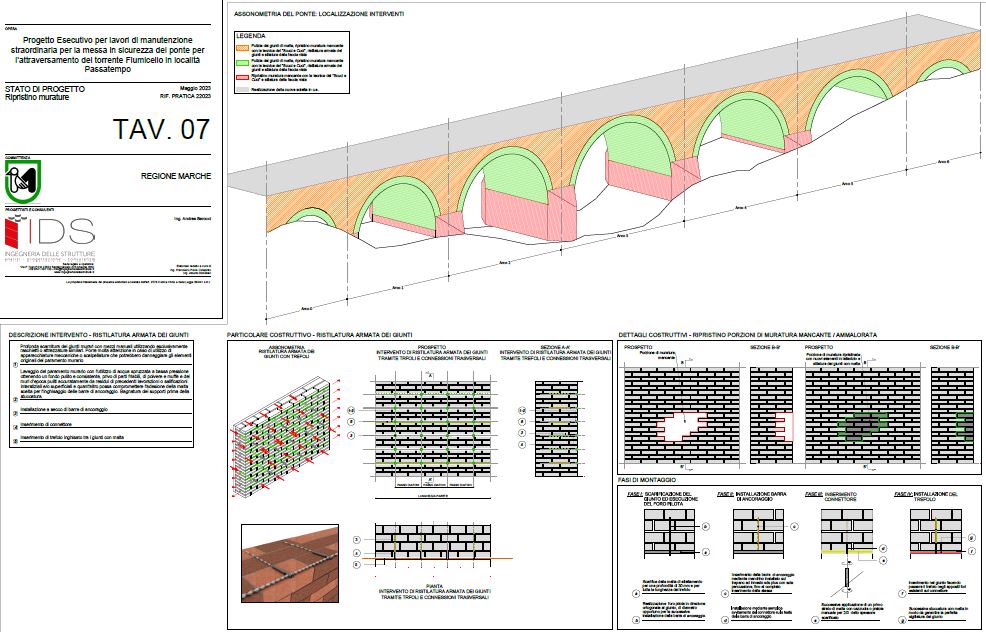

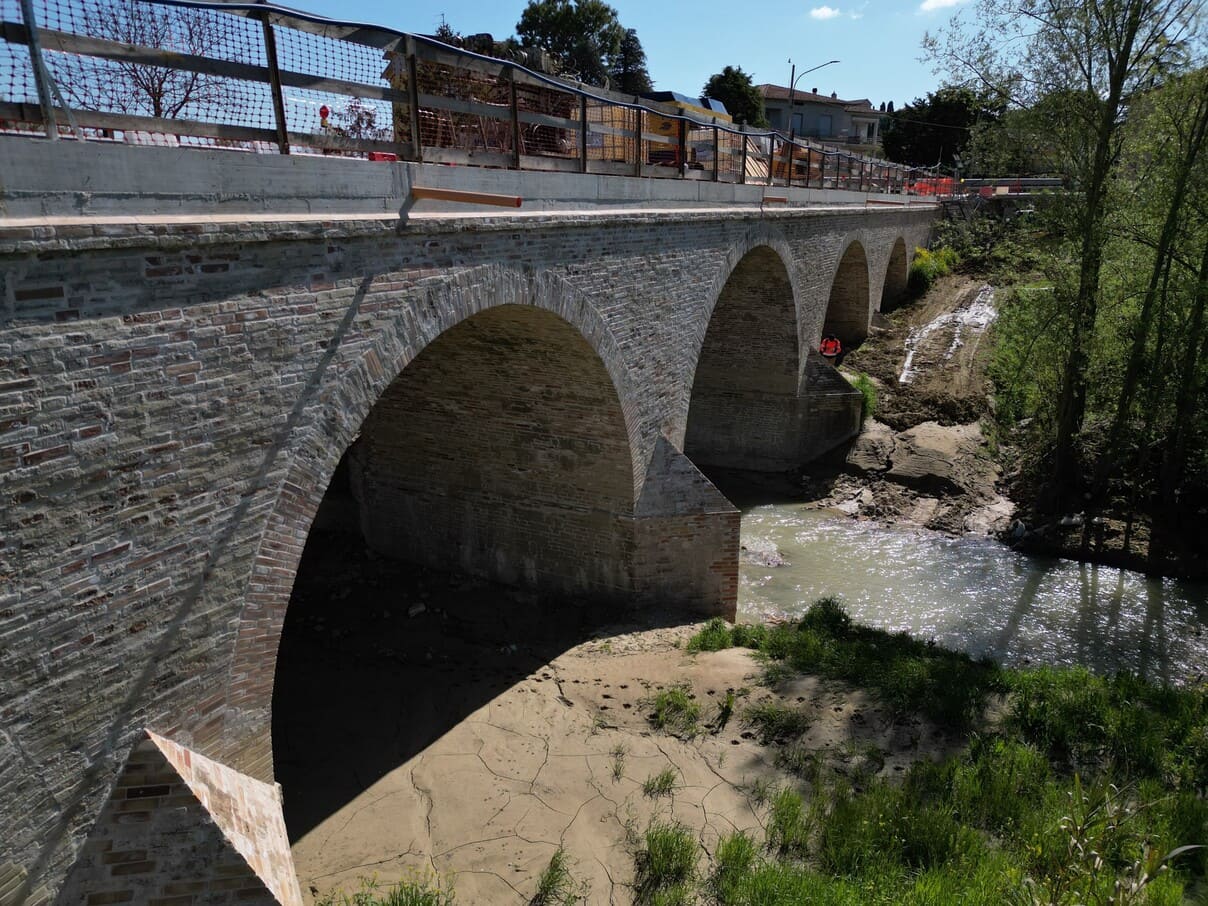

- Fase 3: Progettazione esecutiva degli interventi di manutenzione straordinaria.
